杭锦后旗中环光伏项目与光伏帮扶项目双轮驱动,成为全旗绿色转型的强劲引擎。
近日,笔者走进中环光伏1号地施工现场,机械轰鸣声此起彼伏,150余名工人头戴安全帽,正在进行光伏板支架安装与线路铺设作业,已落成的光伏板阵列在阳光下泛着蓝光,宛如一片闪耀的能源“海洋”。

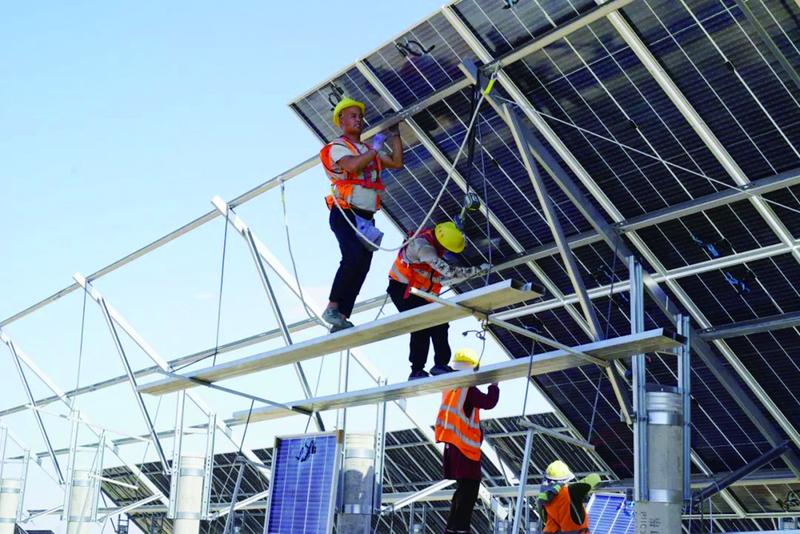

施工现场
作为自治区防沙治沙与风电光伏一体化重点工程,中环光伏项目肩负生态治理与能源升级的双重使命。锦城国控公司深度参与建设,接连中标网围栏、光伏区安装、集电线路及架空线路等核心工程。其中,1号地53兆瓦项目已完成31兆瓦安装;2号地57兆瓦、3号地39兆瓦项目均已全面动工。两条35千伏架空输电线路同步推进,79个塔基、18.492公里线路工程稳步施工,全力冲刺6月底并网发电目标。杭锦后旗锦城国控公司副总经理陶永清说:“自开工以来,我们秉承‘安全第一、质量为本、效率优先’原则,全力推进各项建设工作。”
与此同时,杭锦后旗光伏帮扶工程也按下建设“加速键”。该项目选址双庙镇五丰村七组和蛮会镇新堂村三组,总占地387亩,建设规模达12兆瓦,年发电量2160万度,年产值超600万元。锦城国控面对工期紧、任务重的挑战,通过优化施工方案、规范材料采购、科学编排工期等,仅用时42天,光伏区安装已全部完工,具备并网发电条件。
两大光伏项目的高效推进,不仅是杭锦后旗践行绿色发展理念的生动实践,更将在生态修复、能源结构调整、民生福祉改善等领域释放多重效益。未来,杭锦后旗将持续深化新能源产业布局,以清洁能源赋能高质量发展,奋力书写生态与经济共赢的时代答卷。
