经过5个多月紧锣密鼓的施工,我市各地温暖工程进度条不断刷新,其中乌拉特后旗率先全面完工。跟着记者一起去看看全市温暖工程最新进展。

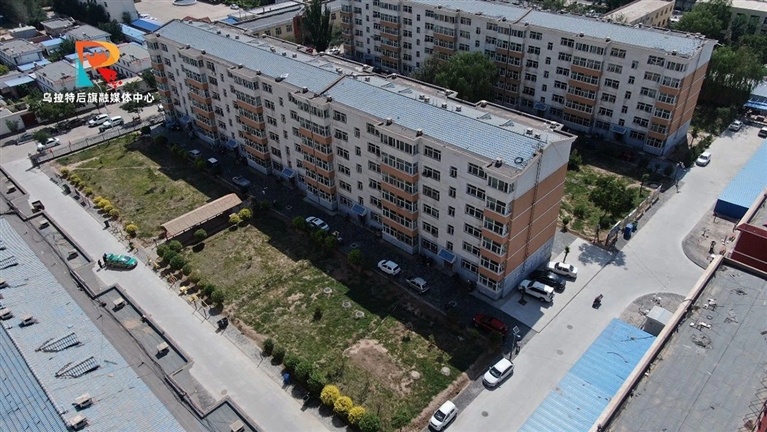

8月30日,记者来到乌拉特后旗巴音宝力格镇惠民社区地税平房区看到,这里的供热二次管网改造项目已经完成,巷道路面已经恢复。
居民刘兰娥告诉记者,最近邻居坐在一起聊得最多的就是刚刚完工的温暖工程。“以前一到天冷的时候,家里的暖气就不暖了。今年的温暖工程,给我们把供暖管道和暖气都改了,我们心里暖暖的,就等着冬天来了!”
惠民社区地税平房区是乌拉特后旗今年实施温暖工程供热二次管网改造的四个片区之一,社区党支部书记敖登高娃告诉记者:“我们的温暖工程不仅更换了供暖管道,还更换了老旧的污水和自来水管道,从根本上保障片区700多户居民温暖过冬的同时,大大提升了大家的生活环境质量。”
走进乌拉特后旗紫金热电厂热源扩容改造项目现场,一台台崭新的大型热网循环泵及附属设施、设备仪表、管道等供热基础保障设备映入眼帘。
巴彦淖尔紫金有色金属有限公司热电厂厂长屈海军告诉记者,该项目总投资约1794万元,目前已经完成安装和前期调试、试运行工作,具备使用条件。“我们新一年度供暖季的设备准备工作已经启动,扩容后可以将供热能力提升至300万平方米,完全满足巴音宝力格镇及周边用户的供热需求。”
乌拉特后旗率先全面完工
记者从乌拉特后旗住房和城乡建设局了解到,2024年,乌拉特后旗投资5508万元实施了热源保障、热网更新、换热站提升、应急保障等6个方面12个子项目的温暖工程,目前已全面完工。乌拉特后旗住房和城乡建设局局长胡伟表示:“温暖工程是一项实实在在的惠民工程,也是我们推进城乡一体化发展的重要举措。接下来,我们会全力做好供暖前期的准备工作,督促热源企业与热力公司做好对接,查漏补缺,保障全旗居民温暖过冬。”
民生温度支撑着发展高度,今年我市聚焦温暖工程,在全市范围内实施热源新建改造、热用户端改造、智能化建设、应急热源车配备等项目。同时,同步推进冬季清洁取暖项目,实施农村煤改电3.6万户,改善农牧民取暖条件。目前,全市已完成总工程量的87%。其中,热源厂改造3座、一级管网改造16.28公里、二级管网改造148.08公里、楼栋立管改造99.99公里、新建改造热力站110座、热用户改造9454户、购置应急热源车1辆,剩余项目正在加紧推进,力争为供热系统运行调试留足时间,让“暖流”跑在“寒流”前。
