抓纲带目做实“六个行动” | 中旗56万千瓦风电项目升压站综合楼封顶
近日,巴彦淖尔市防沙治沙和风电光伏一体化 工程乌拉特中旗56万千瓦风电项目升压站综合楼封顶,标志着该项目建设取得阶段性进展。
综合楼封顶

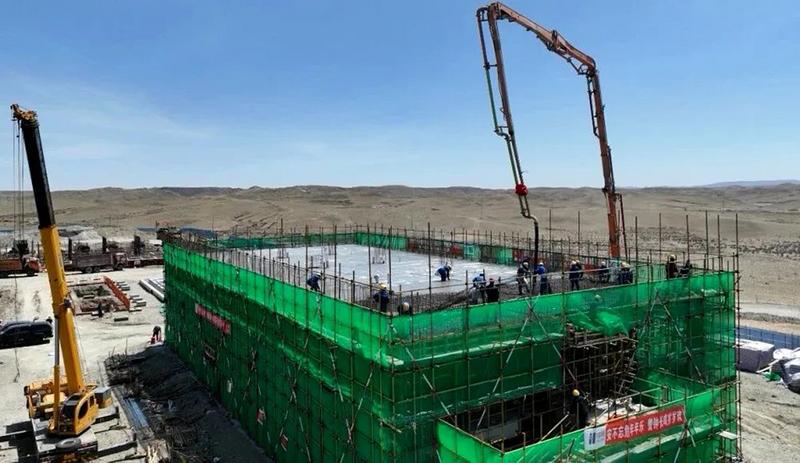

走进项目现场,水泥罐车、泵车等施工车辆往来穿梭,工人们在机械的辅助下进行升压站综合楼主体混凝土浇筑,两层楼体已初具模型。
“目前,主体工程已完工,将进行升压站综合楼的内外部装修,预计今年7月底投用。”项目经理纪辉说。
总投资22.53亿元的乌拉特中旗56万千瓦风电项目是我市今年计划实施的重点项目之一,项目建设装机容量560兆瓦,拟安装62台风电机组,同时还配套乌拉特中旗境内11.2万亩生态治理任务。
“项目有序推进,离不开当地良好的营商环境。后续,将加紧升压站电气设备的安装、风机基础浇筑、风机吊装、电气安装调试等工作,预计今年9月底全容量并网发电。项目建成后,预计年发电量可达12.87亿千瓦时,为实现国家‘双碳’目标作出应有贡献。”纪辉说。
项目投运后,每年可减少使用约38.7万吨的标准煤,年减排二氧化硫106.81吨。在有效带动当地经济增长的同时,对推动当地能源结构调整,提升清洁能源占比,助力国家“双碳”目标实现具有重要作用。
