临河温暖工程有序推进
发布时间:2024-05-24 10:07:18 记者:贾君莲/文·图 编辑:乔萍 来源:巴彦淖尔晚报

  5月23日,在巴彦淖尔富源热力公司第五换热站温暖工程施工现场,一台挖掘机在工地穿梭,抓紧施工。记者了解到,该公司一级供热管网完成了升级改造,更换了3台换热器,工人正在给供热器安装保温设施。

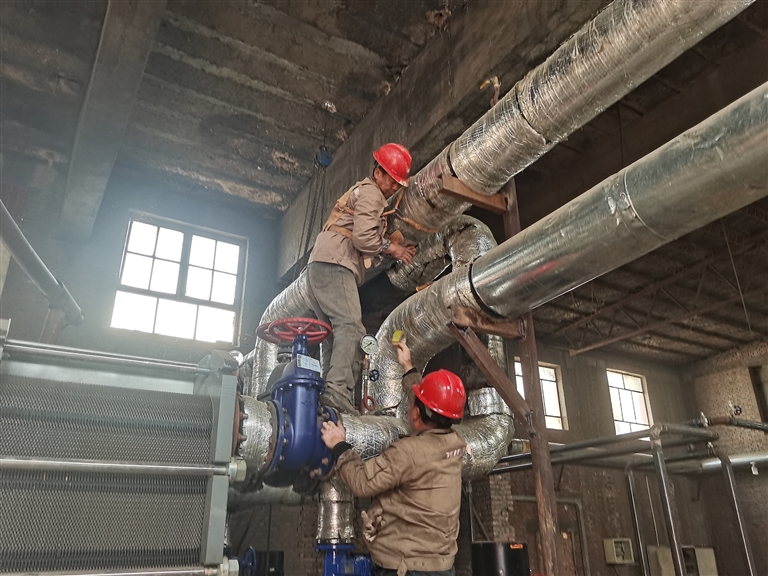

管道保温工程施工

  巴彦淖尔富源热力公司生产技术部经理宣建利介绍,在今年的温暖工程改造中,公司对5个换热站的15台换热器进行更换。换热站升级改造后,供热能耗降低,供热质量得到提升。由富源热力公司负责供热的市二中周边、警官花园、健康小区的住户,今年冬天的供热质量将大幅度提升。

  记者从临河区住建局了解到,截至5月23日,临河区温暖工程有序推进——

  一级供热管网改造:沃野街(水源路-金川大道段)完成总工程量71%,完成投资509万元。

  换热站:共开工建设10个,现已完工5个。除了4个设备排产待复工外,剩余1个明珠城南换热站已完成总工程量50%,完成投资28万元。

  二级供热管网改造、立管及用户端改造:共开工11个小区。河畔丽景完成总工程量52%,完成投资180万元;景辰花园完成总工程量87%,完成投资265万元;地税小区完成总工程量42%,完成投资187万元;盟宾馆家属楼完成总工程量50%,完成投资35.4万元;团结小区完成整体施工任务的49%,完成投资约26.3万元;芳和园小区完成整体施工任务的25%,完成投资约13万元;西糖厂家属楼完成整体施工任务的95%,完成投资约46万元。绿岛二号院、二轻家属小区、朗润园四区、巴运小区正在有序推进。

  节能改造:完成总工程量76%,完成投资294万元。

  煤改电:设备到货率70%,完成总工程量28%。
