风机基础浇筑
发布时间:2023-04-23 09:33:29 通讯员: 伊丽娜 /摄 编辑:吴桂清 来源:巴彦淖尔日报

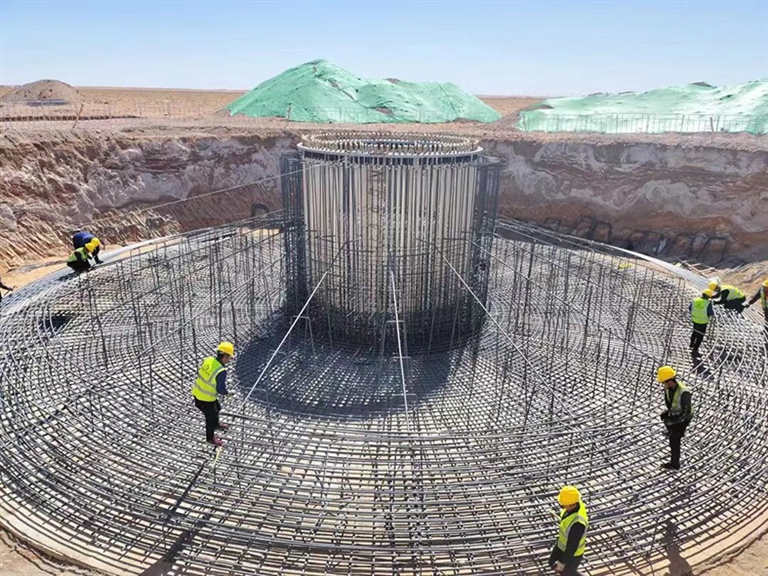

  工人们正在进行风机基础钢筋绑扎(4月16日摄)。截至目前,蒙电综能甘其毛都镇100兆瓦风电项目风机基础浇筑及安装工程已完成9基,集电线路基础累计完成74基,已立塔架16基,升压站土建工程完成80%,整个项目正稳步推进,争取5月30日前实现全容量并网发电。项目全部建成投产后,年发电量可达3.25亿千瓦时。
